Cambio eventual en el costo de procesos

Proscai permite modificar el costo de maquila previo a la entrada en almacén, de forma que el encargado del almacén no tenga que ocuparse de ello.

Estos ajustes podrían ocurrir de último momento, tal vez por nuevas negociaciones, por retrasos, porque es una entrega urgente, porque se ensució el producto, etc.

Sin que la responsabilidad quede en el encargado del almacén, se puede ajustar el costo antes de que se ingrese la mercancía, facilitando los procesos de recepción.

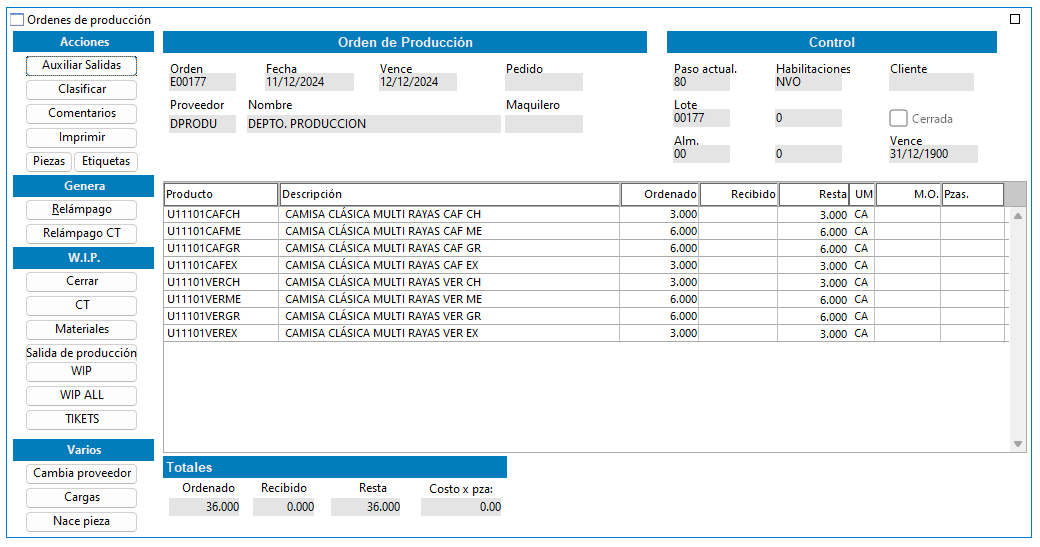

1. Genera una orden de producción, para este ejemplo quedó la orden E00115 por 24 piezas del producto U11101.

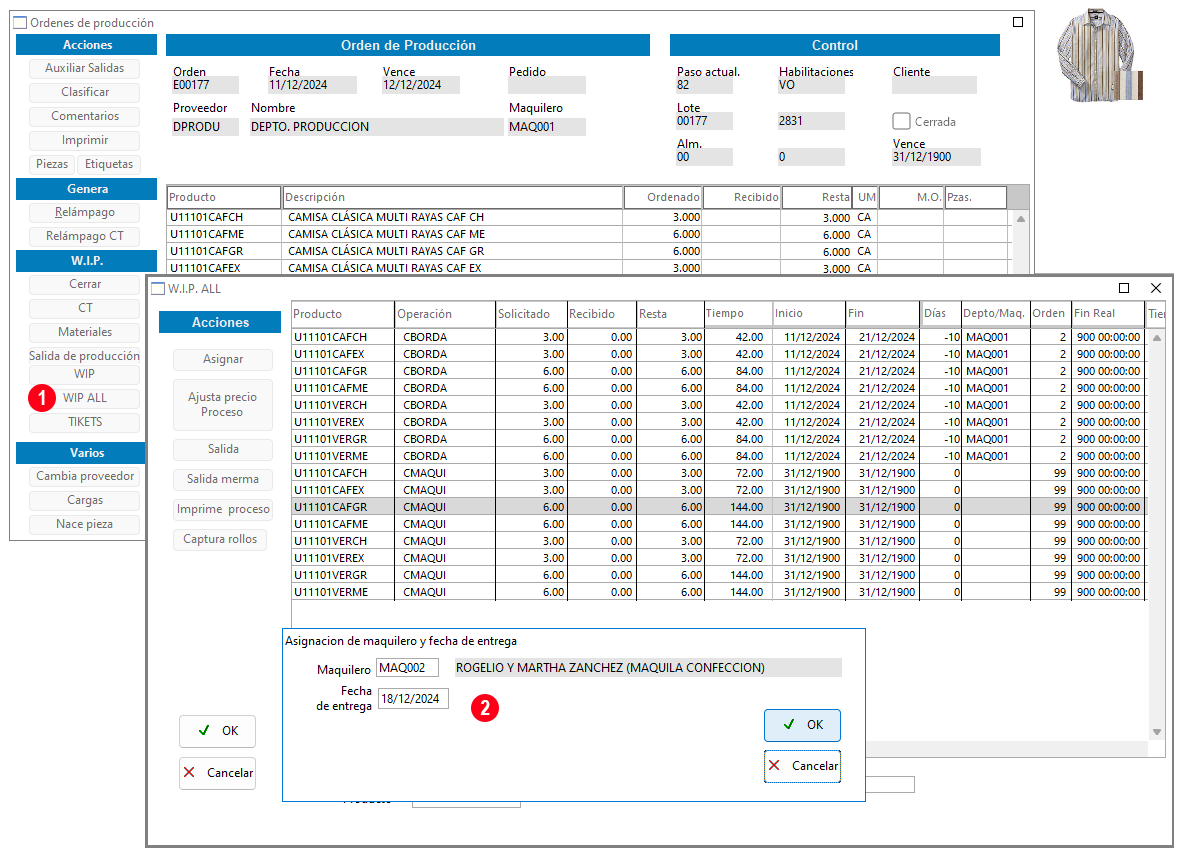

2. Asigna los procesos a tus maquileros a través del botón WIP ALL.

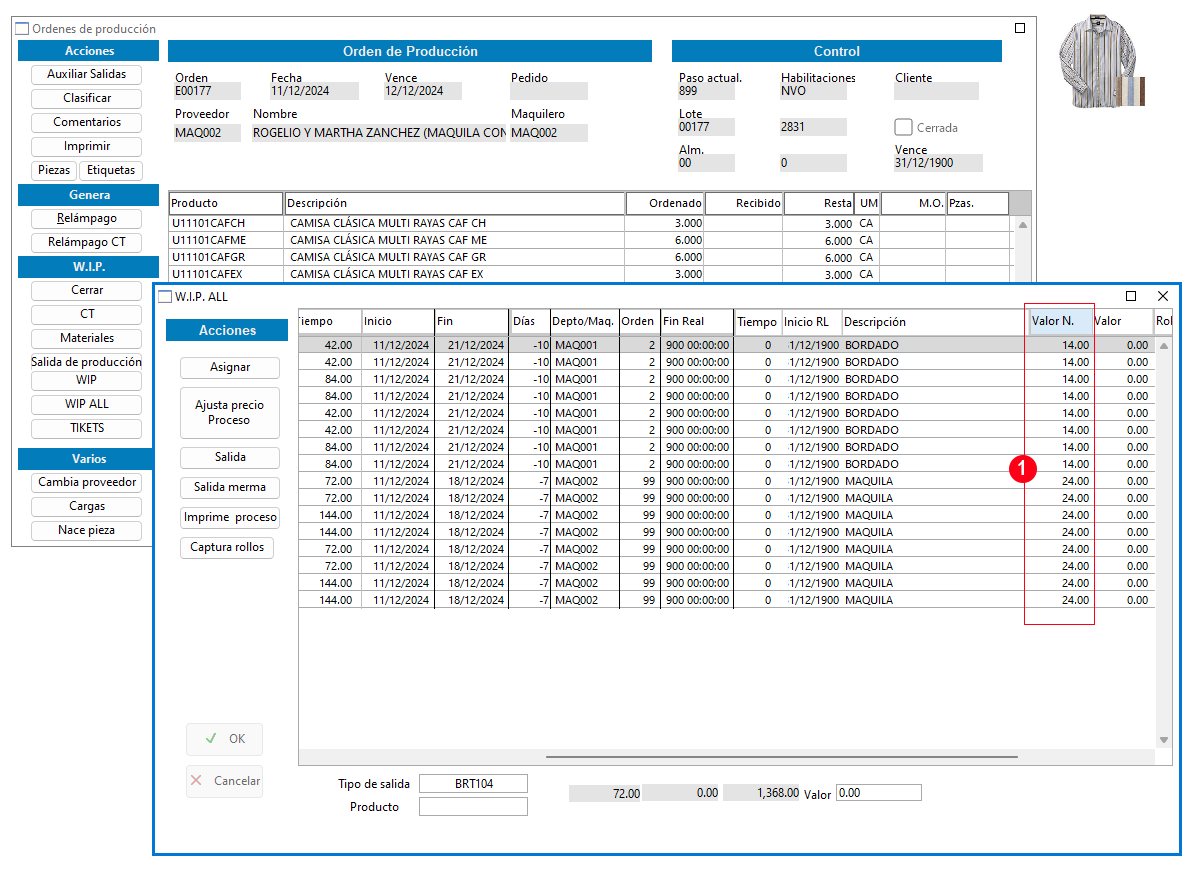

Automáticamente registra el costo de los servicios que se asignó al momento de generar el ensamble (1).

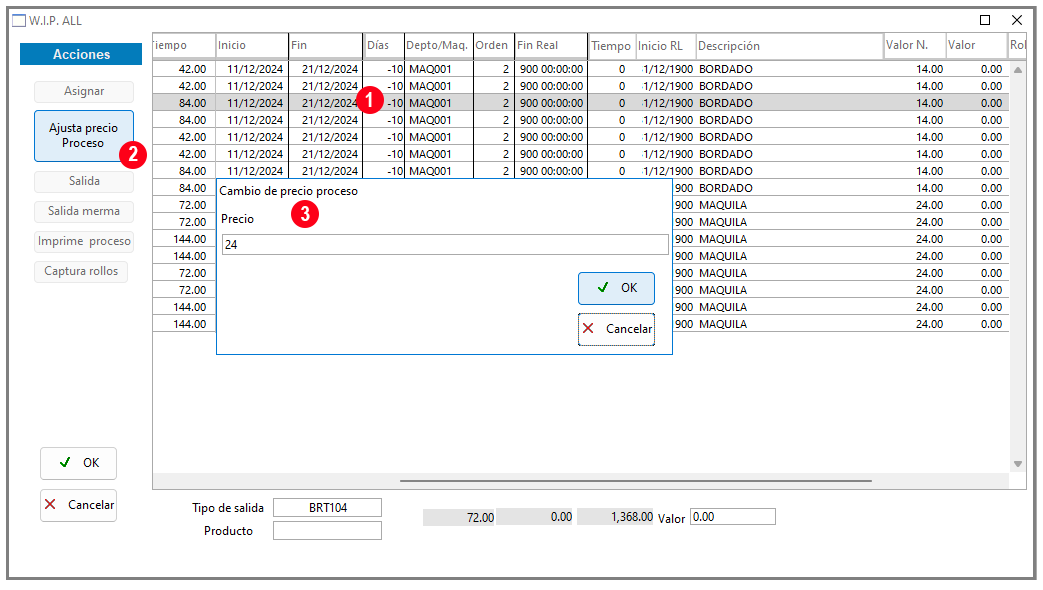

3. Para modificar el costo de un servicio, selecciona el proceso y haz clic en el botón Ajusta precio Proceso.


4. Registra el nuevo costo y haz clic en el botón OK para que se guarde.

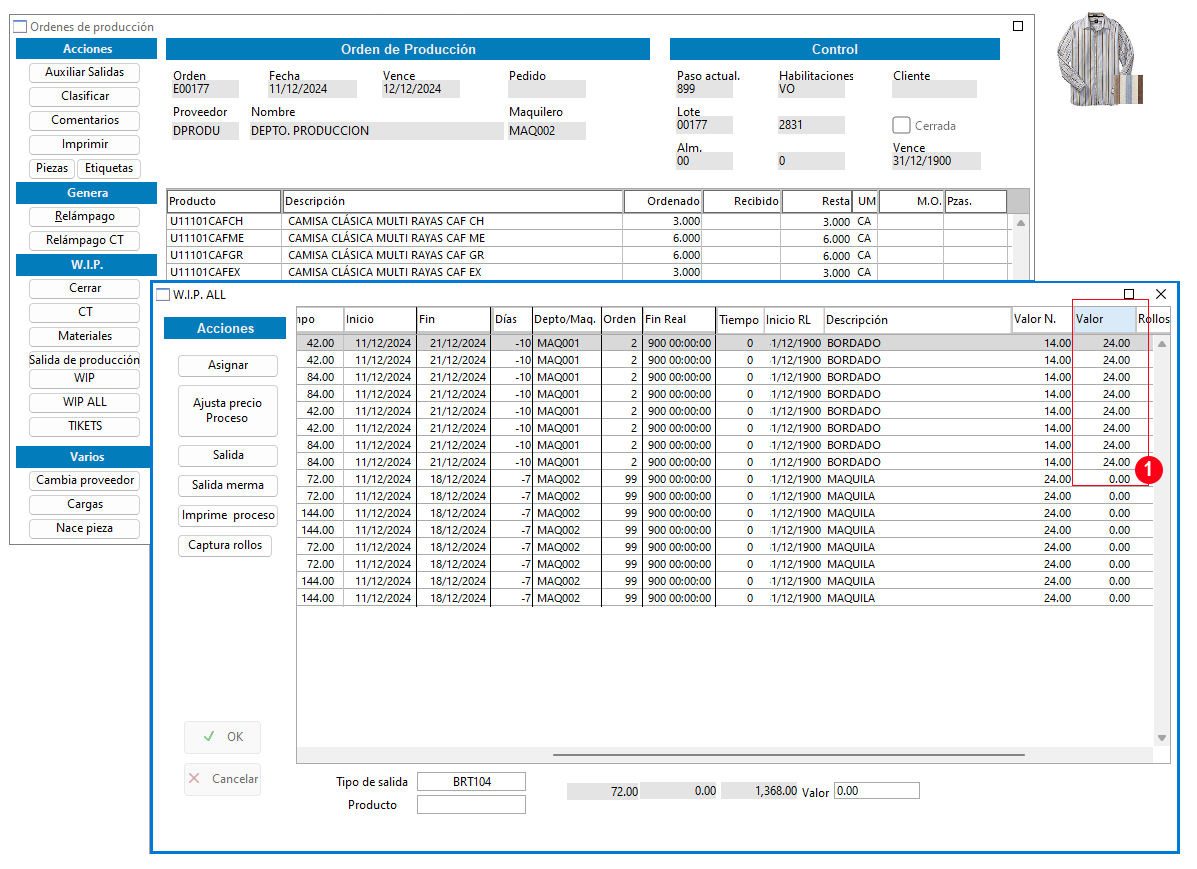

El nuevo costo del servicio se agrega a la siguiente columna (1).


El resto del proceso transcurre de forma normal.

Una vez que haya leído todos los procesos, será necesario recostear la orden de producción.

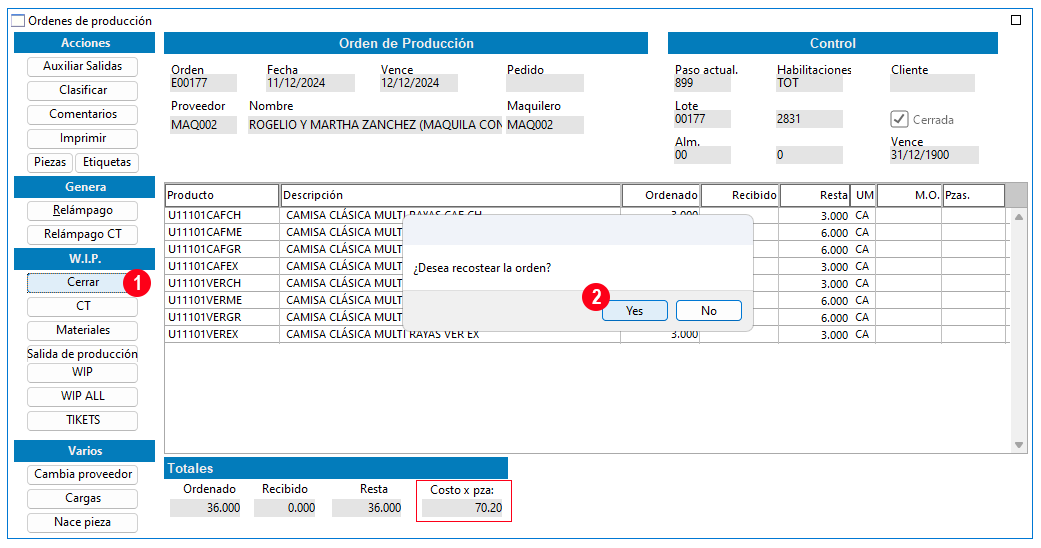

5. Para recostear la orden haz clic en el botón Cerrar (1) y confirma la pregunta del mensaje (2).


IMPORTANTE: este ajuste de costo únicamente afecta el costo de esta orden de producción.

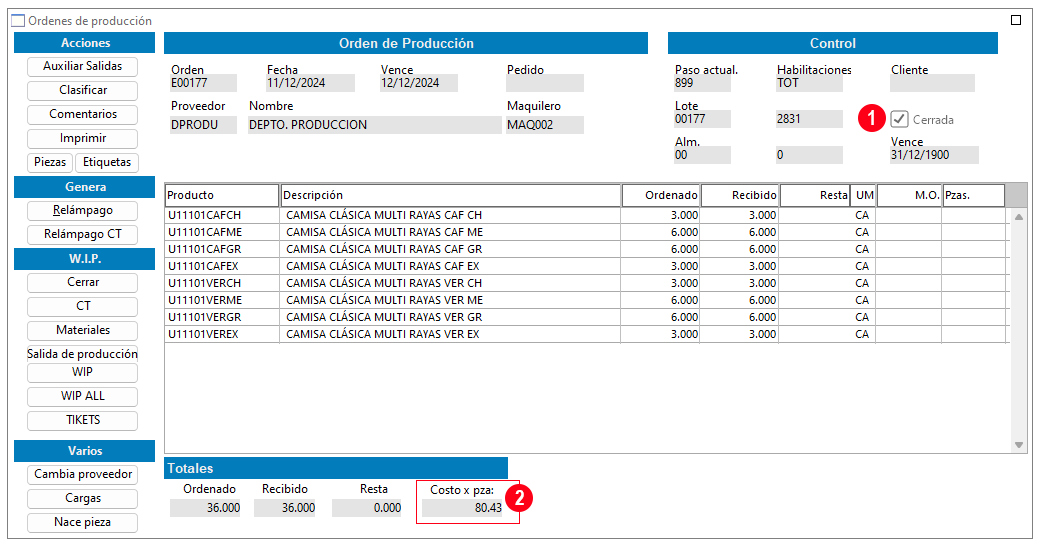

La orden de producción se muestra como Cerrada (1) y se ajusta el costo individual (2).


NOTA Si el cambio en el costo del producto será definitivo, entonces es necesario que lo actualices en la ventana de Componentes.
